Quando un progetto di ricerca e sviluppo viene approvato, l’impresa deve capire come inserirlo nel lavoro dei mesi successivi. Le persone indicate nella domanda devono avere tempo da dedicargli, i partner devono coordinarsi e l’amministrazione deve sapere quali spese arriveranno e come documentarle.
La proposta approvata offre una base, ma va tradotta in un piano che il gruppo di lavoro possa usare. Nel frattempo, rispetto alla candidatura, potrebbero essere cambiate le priorità aziendali, la disponibilità di un tecnico o i tempi di un fornitore. Conviene accorgersene subito, prima che questi cambiamenti rallentino le prime attività.
In questo articolo proponiamo un percorso per organizzare i primi 90 giorni di un progetto R&S finanziato. È un orizzonte di lavoro: le scadenze obbligatorie e le condizioni di avvio restano quelle previste dal bando e dal provvedimento di concessione. Se il progetto è già iniziato durante l’istruttoria, l’approvazione diventa l’occasione per verificare e aggiornare ciò che è stato impostato.
Ripartire dal progetto effettivamente approvato
Il primo incontro dovrebbe partire dalla versione ammessa al finanziamento, comprese eventuali prescrizioni o modifiche emerse durante la valutazione. Chi segue la parte tecnica e chi cura l’amministrazione devono lavorare sugli stessi documenti.
Vale la pena mettere in un unico scadenziario il termine di avvio, la durata del progetto, le comunicazioni richieste e le finestre di rendicontazione. Vanno inoltre verificati costi ammessi, modalità di erogazione e condizioni ancora da soddisfare. Per ogni adempimento serve una persona incaricata di seguirlo.
La data di approvazione e la data di avvio possono essere diverse. Per esempio, nelle FAQ sugli Accordi per l’innovazione 2025 il MIMIT chiarisce che l’avvio può coincidere con un impegno giuridicamente vincolante oppure con l’inizio dell’attività del personale interno. La definizione applicabile al proprio progetto va verificata prima di assumere nuovi impegni.
Chi deve ancora chiarire il perimetro tecnico può partire dalla nostra guida ai progetti di ricerca e sviluppo finanziati. Dopo l’approvazione, quel perimetro diventa il riferimento con cui confrontare il lavoro effettivo.
Dare alle persone il tempo di lavorare al progetto
Un nome nel piano di lavoro non equivale a una disponibilità in calendario. Se una persona è impegnata anche su produzione, assistenza o altri sviluppi, bisogna concordare quanto tempo potrà dedicare alla ricerca e chi gestirà le priorità quando si sovrappongono.
Serve un responsabile del progetto con un mandato chiaro, un referente tecnico per ciascuna attività e un referente amministrativo. In una piccola impresa alcuni ruoli possono coincidere. La cosa da evitare è che una decisione resti in sospeso perché tutti pensano che debba prenderla qualcun altro.
Il coordinamento richiede anche un confronto con la direzione. Un ritardo su un’attrezzatura o la necessità di ripetere un test possono avere conseguenze sugli impegni aziendali: il responsabile deve sapere quando può decidere e quando deve chiedere un intervento.
Costruire un piano operativo per i primi tre mesi
Il cronoprogramma della domanda descrive l’intero percorso. Per iniziare serve un dettaglio maggiore sulle attività vicine: chi le svolge, da cosa dipendono e quale risultato permetterà di considerarle concluse.
Prendiamo un esempio illustrativo. Un’impresa deve sviluppare un algoritmo e verificarlo su dati raccolti da un partner. Prima di pianificare il test occorre controllare che i dati siano disponibili, utilizzabili e adatti alla verifica prevista. Se manca questo passaggio, il team può lavorare per settimane su una prova che non riuscirà a eseguire nei tempi stabiliti.
Per ogni risultato intermedio è utile concordare una verifica concreta. “Prototipo pronto” lascia spazio a interpretazioni; “prototipo disponibile per la prova concordata, nelle condizioni definite nel protocollo” aiuta il gruppo a capire che cosa manca. Il dettaglio va proporzionato alla fase della ricerca, senza fingere di conoscere già l’esito degli esperimenti.
Nei primi 30 giorni suggeriamo di chiarire vincoli, risorse e dipendenze. Tra il giorno 30 e il 60 si possono verificare le prime attività e correggere le stime. Entro il giorno 90, un confronto con la direzione permette di decidere come proseguire sulla base di quanto è emerso. Le verifiche tecniche seguiranno naturalmente i tempi reali del progetto.
Concordare il lavoro con partner e fornitori
Nel primo confronto operativo, ciascun partner dovrebbe sapere quale contributo è atteso, quando deve renderlo disponibile e chi lo utilizzerà. Un rapporto tecnico può bastare per una valutazione scientifica, mentre un’impresa che deve integrare il risultato potrebbe avere bisogno anche di dati, codice o specifiche.
Gli accordi su accesso ai risultati, riservatezza e proprietà intellettuale vanno riletti con chi seguirà le attività, coinvolgendo i professionisti competenti quando occorre. Se cambia una persona o una priorità, il coordinatore deve poter ricostruire gli impegni senza affidarsi al ricordo di una telefonata.
Per i fornitori, conviene verificare la coerenza fra incarico, prestazione richiesta e voce di budget prima dell’ordine. Le istruzioni per fatture e documenti di consegna devono arrivare quando il lavoro viene affidato, così il fornitore sa come descrivere ciò che ha svolto.
Preparare la rendicontazione mentre si svolgono le attività
La rendicontazione di un progetto R&S richiede di collegare il lavoro svolto ai costi presentati e ai risultati descritti. Raccogliere questi elementi durante il progetto evita di dover ricostruire a distanza di mesi chi ha fatto una prova, con quali strumenti e per quale attività.
All’avvio conviene predisporre un archivio condiviso con accessi adeguati, una convenzione per i nomi dei file e un responsabile della raccolta. I documenti possono comprendere contratti, ordini, fatture e prove di pagamento, insieme a rapporti tecnici, protocolli e risultati dei test. Per il personale vanno utilizzate le registrazioni e i giustificativi richiesti dal programma, compresi i timesheet quando previsti.
La documentazione tecnica dovrebbe spiegare anche le prove che non hanno dato il risultato atteso. Un esperimento non riuscito può aiutare a scegliere una strada diversa; per capire che cosa ha insegnato servono ipotesi iniziale, condizioni della prova ed esito. Questo valore scientifico non determina automaticamente l’ammissibilità della spesa, che resta soggetta alle regole del finanziamento.
Dicitura delle fatture, Codice Unico di Progetto quando richiesto, criteri di calcolo e scadenze di pagamento vanno controllati sul programma applicabile. Una fattura registrata correttamente in contabilità non è, per questo solo motivo, pronta per la rendicontazione.

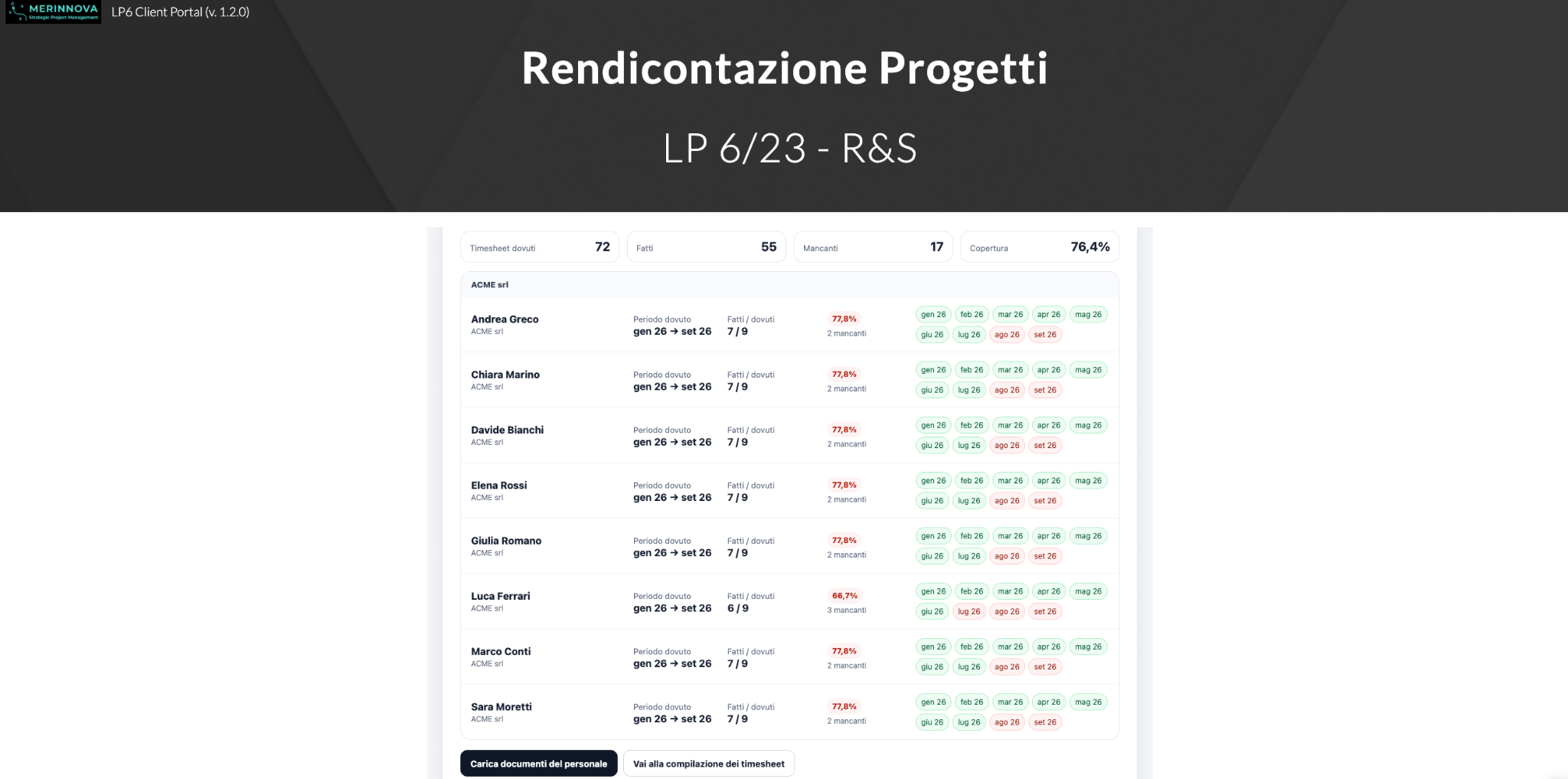

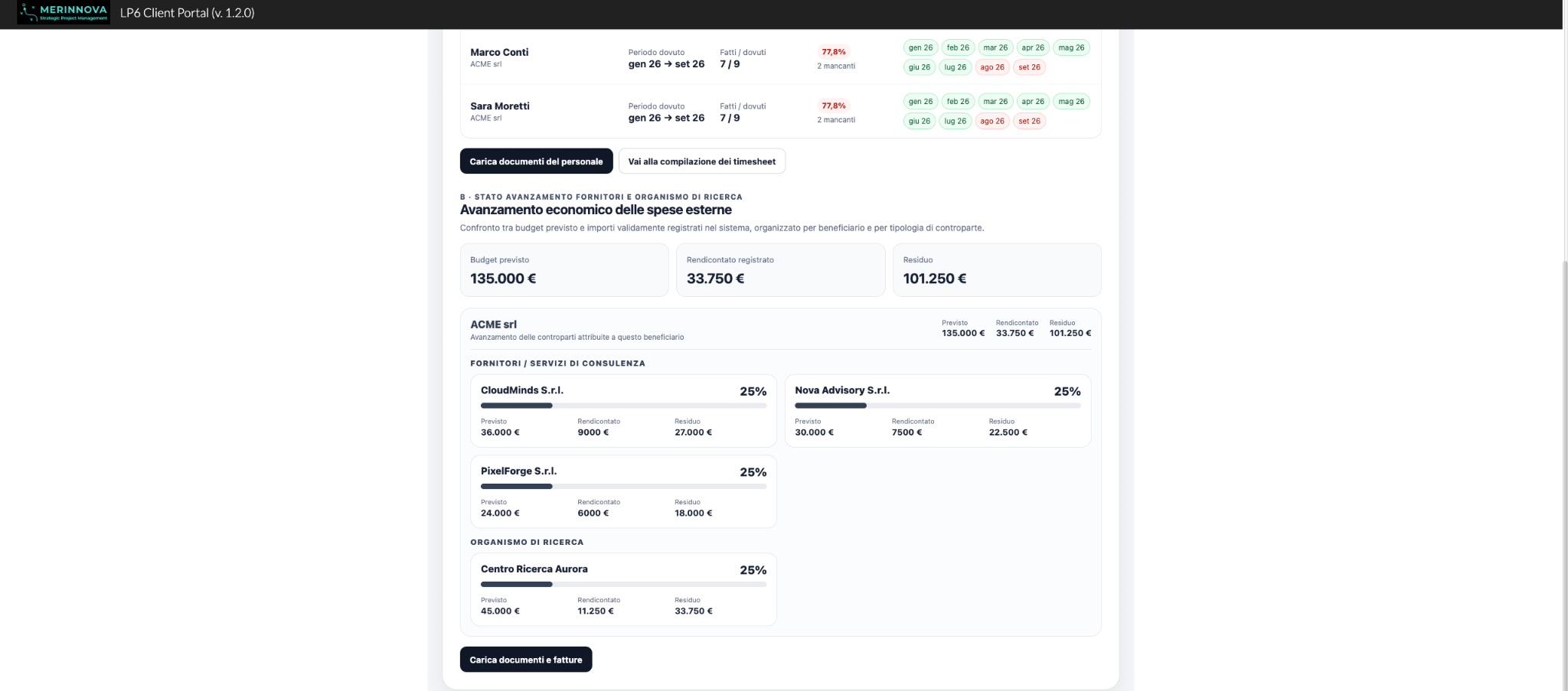

Per seguire questo lavoro utilizziamo anche un portale Merinnova che riunisce lo stato dei timesheet e delle spese registrate. Il riepilogo per persona e mese aiuta a individuare i documenti mancanti e a chiedere le integrazioni a chi deve fornirle. Il controllo resta collegato alle attività effettivamente svolte e alle regole del finanziamento.
Controllare insieme budget e disponibilità di cassa
Il budget approvato indica il costo previsto del lavoro. Il piano di cassa descrive quando l’impresa dovrà pagare e quando si attende di ricevere le agevolazioni. Per organizzare il progetto servono entrambi.
Immaginiamo, soltanto per fare un esempio, 200.000 euro di costi e un contributo concesso di 80.000 euro. I 120.000 euro di differenza descrivono una parte del fabbisogno complessivo; non dicono quanta liquidità servirà nei singoli mesi. Se le spese precedono le erogazioni, l’impresa dovrà sostenere anche quel divario temporale. Anticipi, garanzie e stati di avanzamento devono essere verificati per lo strumento scelto.
Nel controllo periodico suggeriamo di distinguere budget disponibile, spese già sostenute e impegni ancora da pagare. Un ordine firmato può impegnare risorse anche prima che arrivi la fattura. Questa lettura aiuta la direzione a scegliere quando avviare le attività successive e a evitare sovrapposizioni difficili da sostenere.
Affrontare gli scostamenti quando emergono
La ricerca può richiedere aggiustamenti. Un componente non è più disponibile, un test suggerisce una soluzione diversa, un partner impiega più tempo del previsto. Quando succede, occorre valutare l’effetto su obiettivi, tempi e costi e verificare se il programma richiede una comunicazione o un’autorizzazione.
Un registro essenziale delle decisioni permette di conservare la motivazione del cambiamento, la valutazione tecnica e gli eventuali riscontri del soggetto gestore. È particolarmente utile quando chi scrive la relazione finale non ha partecipato a tutte le discussioni.
Per il coordinamento può bastare un incontro breve e regolare su attività concluse, problemi aperti e decisioni necessarie. La frequenza dipende dalla fase: una sperimentazione con molte dipendenze richiede un’attenzione diversa da un’attività che procede in autonomia. Il nostro lavoro di Project Management serve a rendere visibili questi collegamenti e a seguire le decisioni fino alla loro attuazione.
Checklist per organizzare i primi 90 giorni
Questa sequenza è una proposta organizzativa da adattare al progetto. Per ciascuna voce, il team può aggiungere un nome e una data effettiva; eventuali termini obbligatori più vicini hanno la precedenza.
| Quando | Che cosa verificare | Chi coinvolgere |
|---|---|---|
| Entro 30 giorni | Verificare progetto ammesso, condizioni, scadenze e modalità di avvio. | Responsabile del progetto e amministrazione |
| Entro 30 giorni | Concordare ruoli, disponibilità delle persone e attività iniziali con i partner. | Direzione e responsabile del progetto |
| Entro 30 giorni | Predisporre archivio, istruzioni documentali e primo piano di cassa. | Referente amministrativo con il team tecnico |
| Entro 60 giorni | Verificare attività svolte, prime evidenze, costi e impegni assunti. | Responsabile del progetto e referenti tecnici |
| Entro 60 giorni | Affrontare blocchi e variazioni, controllando le procedure applicabili. | Responsabile del progetto con la direzione |
| Entro 90 giorni | Riesaminare avanzamento, risorse e documenti e concordare il piano successivo. | Direzione con responsabile e amministrazione |
Domande frequenti sulla gestione dei progetti R&S finanziati
Si può iniziare prima della concessione del contributo
Dipende dalla misura. Alcuni programmi consentono l’avvio dopo la presentazione della domanda, prima della concessione. Occorre verificare le condizioni applicabili e considerare che l’impresa sostiene il rischio economico se la domanda non viene finanziata. La data di avvio e le spese ammissibili vanno controllate separatamente.
Serve sempre un project manager esterno
È una scelta organizzativa da valutare in base a competenze, tempo disponibile e complessità. Anche un responsabile interno può coordinare il progetto, purché abbia un mandato chiaro e risorse adeguate. Il supporto esterno può essere utile quando aumentano partner, dipendenze o adempimenti.
Si possono modificare attività e budget durante il progetto
Bisogna verificare quali variazioni sono consentite e con quale procedura. L’approvazione iniziale non autorizza automaticamente a spostare costi o cambiare il perimetro tecnico. Prima di attuare una modifica, conviene chiarirne gli effetti e gli eventuali obblighi di comunicazione o autorizzazione.
Come Merinnova affianca il gruppo di lavoro
In Merinnova affianchiamo l’impresa nella progettazione e gestione dei progetti R&S finanziati, con un ruolo concordato in base alle esigenze del team. Dopo l’approvazione possiamo seguire il coordinamento operativo, il confronto con i partner e la raccolta delle evidenze per la rendicontazione.
Se il tuo progetto è stato approvato, o le attività sono già iniziate, possiamo confrontarci su ciò che serve organizzare e sulle criticità da affrontare per prime. Raccontaci a che punto sei.
